如果這幾年有在東京看房,應該很容易有一種感覺:東京到處都是再開發案,到處都在施工。
從麻布台、六本木、赤坂,到東京站、八重洲、日本橋,再一路延伸到品川、新宿、中野、池袋,東京都心正在進行的都市更新規模確實非常驚人。再加上南北線延伸、有樂町線延伸、羽田機場 Access 線等鐵路工程陸續推進,未來10~20年,東京的交通與城市版圖還會因為再開發出現相當大的變化。
而且這一波再開發跟過去單純「拆掉舊大樓、蓋一棟新大樓」不太一樣。現在很多大型計畫會同時整合辦公、住宅、飯店、商業、學校、醫療、綠地、車站甚至防災機能,影響的範圍往往不只是基地本身,而是整個生活圈。
不過從不動產投資的角度來看,「附近有再開發」並不等於「買了就會漲」。
有些計畫已經完工,利多很可能早已部分反映在價格裡;有些正在施工,未來幾年才會逐漸改變人流與區域機能;也有一些目前仍停留在都市計畫或事業化階段,距離真正完工可能還有十幾年,中間當然存在變數。
所以這篇文章想做的,不只是整理「東京再開發案地圖」,而是把目前最值得關注的 東京13個大型再開發區域與5條鐵路計畫放在一起,看看它們現在到底進行到哪裡、真正改變的是什麼,以及對周邊房地產可能產生哪些影響。
延伸閱讀:
⇒⇒ 【mobal SIM卡】免在留卡可辦日本手機正式門號!?銀行開戶、網購認證也OK,現在海外還可收SMS簡訊了~
⇒⇒ 日本經營管理簽證修正了!最新申請條件是什麼?常勤職員、學歷、日語能力的最新要求是?
我們成立了日本移民/不動產投資的LINE討論社群!可以匿名討論~現在已經超過2000名成員!快來聽聽大家的經驗談吧~
如果你有問題想私下諮詢,或者想看看有哪些水面下的未公開投資物件訊息,那就加入我們的官方帳號吧!
Part 1|東京13大核心再開發地區
1. 六本木五丁目西地區:超過100萬㎡,可能是下一個「六本木 Hills級」開發

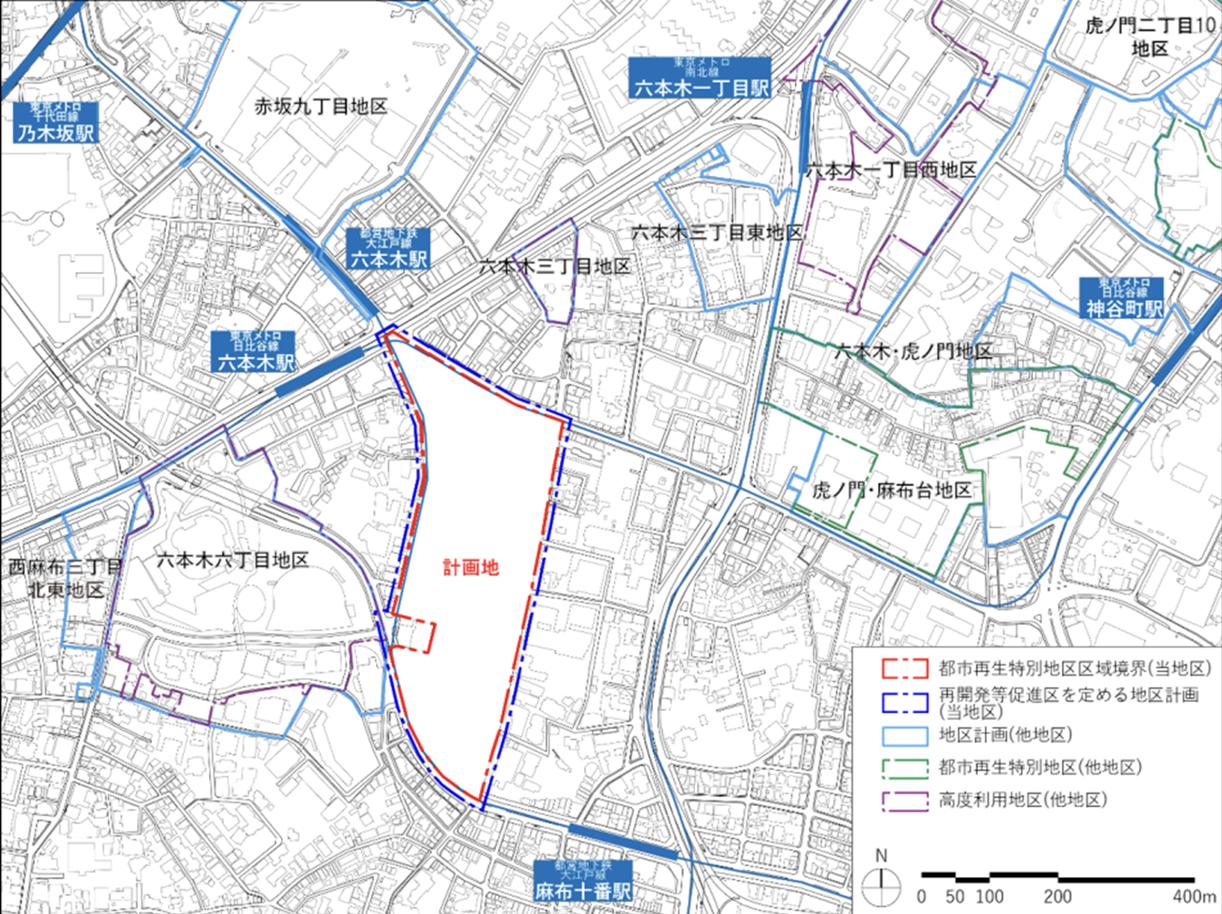

① 這是什麼地方?開發規模有多大?
這個計畫常被稱為「第二六本木之丘」,而且從規模來看,這個稱呼其實並不誇張。
基地位於六本木五丁目、六丁目到麻布十番一丁目之間。現在這一帶很有趣:北側是六本木站與商業區,西側是六本木 Hills,往東是麻布台 Hills,南側則直接進入麻布十番住宅生活圈,但基地內仍存在不少低層建築、學校、宗教設施與較零碎的街廓。

整個再開發區域約 9.2公頃,規劃總樓板面積約108萬㎡。單看樓板面積,甚至高於麻布台 Hills約86萬㎡的規模。

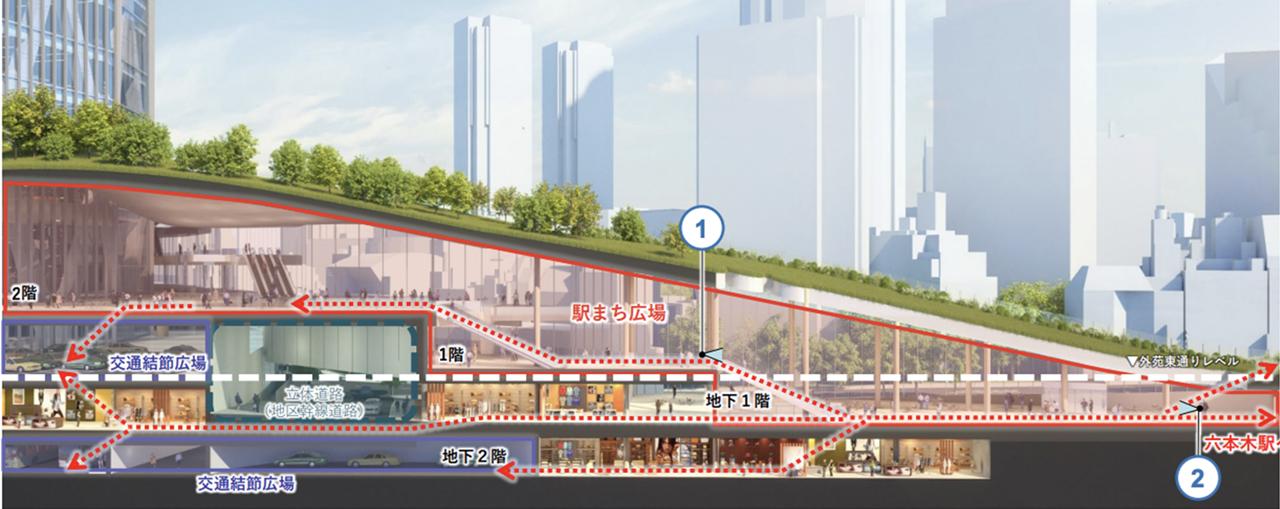

主塔A-1街區規劃高 327公尺、地上66層;B街區住宅塔則高 288公尺、地上70層。這不是單一大樓重建,而是幾乎重新打造一個小型城市。
② 具體要蓋什麼?現在進行到哪裡?
整體規劃包含:
- 約327公尺超高層辦公主塔
- 約288公尺、70層超高層住宅
- 高級飯店
- MICE及會議設施
- 商業與餐飲
- 劇場、文化設施
- 學校
- 大型公共空間與綠地
- 六本木站、麻布十番方向的步行網路
- 既有文化與歷史設施的保存及重新整合
目前東京都環境影響評估資料仍以約108萬㎡的超大型計畫推進,2026年港區也持續進行地區計畫變更等程序。
因此這個案子已經不是早期「構想」,但也還沒有到可以簡單說是「2025年已全面施工、2030年完工」的階段。它是未來十年六本木最重要的都市更新案之一。

③ 對周邊房地產代表什麼?
這個案子的真正重要性,在於它有機會把目前彼此仍有一點斷裂的:
六本木 Hills → 六本木五丁目 → 麻布十番 → 麻布台 Hills
逐漸連成一個巨大的高端都心生活圈。
尤其六本木 Hills與麻布台 Hills本身已經是兩個成熟的國際級複合城市,如果中間再加入一個超過100萬㎡的大型街區,六本木、鳥居坂、麻布十番一帶的城市完整度會完全不同。
而且這個案子同時增加辦公、飯店、商業與住宅,不只是「蓋豪宅」,而是在增加整個區域的工作人口、消費人口與居住人口。
因此從長期房地產價值來看,我認為這是目前港區最值得追蹤的再開發之一。
目前階段:都市計畫與事業化程序持續推進中。

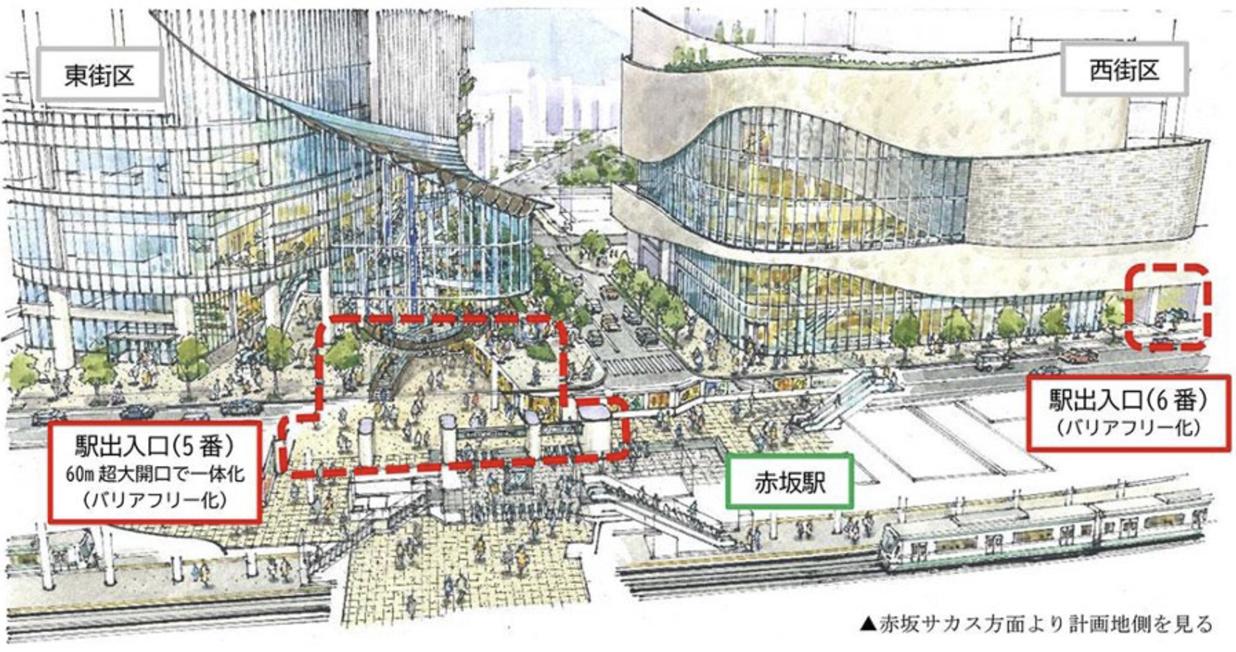

2. 赤坂再開發:World Gate+Entertainment City,超過44萬㎡的新城市機能正在形成
① 赤坂原本是什麼地方?這次再開發規模有多大?
赤坂本來就是東京都心成熟度非常高的商務與高級住宅區,也是港區「3A1R」的重要一角。
但赤坂跟麻布、青山又有一點不同。它北側緊鄰永田町與國會議事堂,聚集許多企業、飯店與商務需求;另一方面,TBS自1950年代進駐赤坂後,又讓這裡長期具有媒體、電視、音樂與娛樂產業的色彩。
2008年赤坂Sacas與赤坂Biz Tower開幕後,赤坂站周邊已經歷過一次大型更新。現在則正在進入第二波,而且這次不是一個案子,而是東西兩側同時出現兩個20萬㎡級大型複合開發。

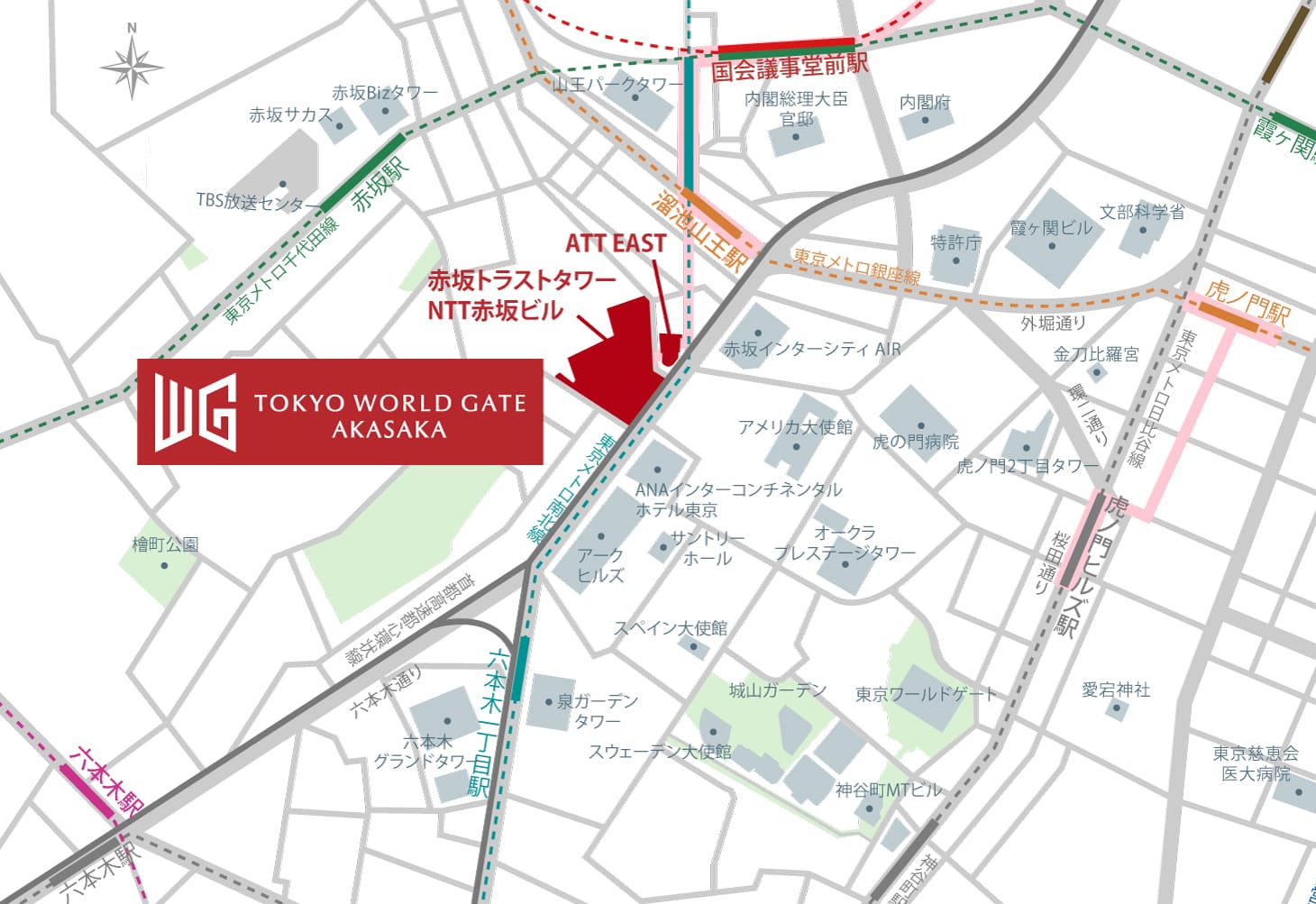

東側靠近溜池山王的是 「東京 World Gate 赤坂」,整個街區總樓板面積約 23.6萬㎡,核心赤坂 Trust Tower高約 210公尺、地上43層。

西側赤坂站與TBS旁邊,則是TBS與三菱地所共同推動的 「赤坂二・六丁目地區開發計畫」,也就是「赤坂 Entertainment City」的核心工程。

這個案子分成東、西兩個街區,其中東街區總樓板面積約 16.77萬㎡、高約 207公尺、地上40層;再加上西街區,整個開發規模約 20.6萬㎡。東街區還會直接與東京Metro千代田線赤坂站連接。

也就是說,兩個大型計畫加起來,赤坂在短短幾年內就會增加:
東京 World Gate 赤坂:約23.6萬㎡
+
赤坂二・六丁目:約20.6萬㎡
=
合計約44.2萬㎡
這個規模已經相當於在一個原本高度成熟的東京都心區域裡,再塞進一個大型複合城市。
② 具體蓋了什麼?什麼時候完成?
兩個開發案的定位其實不太一樣,這也是赤坂這一波再開發最有趣的地方。
東京 World Gate 赤坂:國際商務+高端住宿

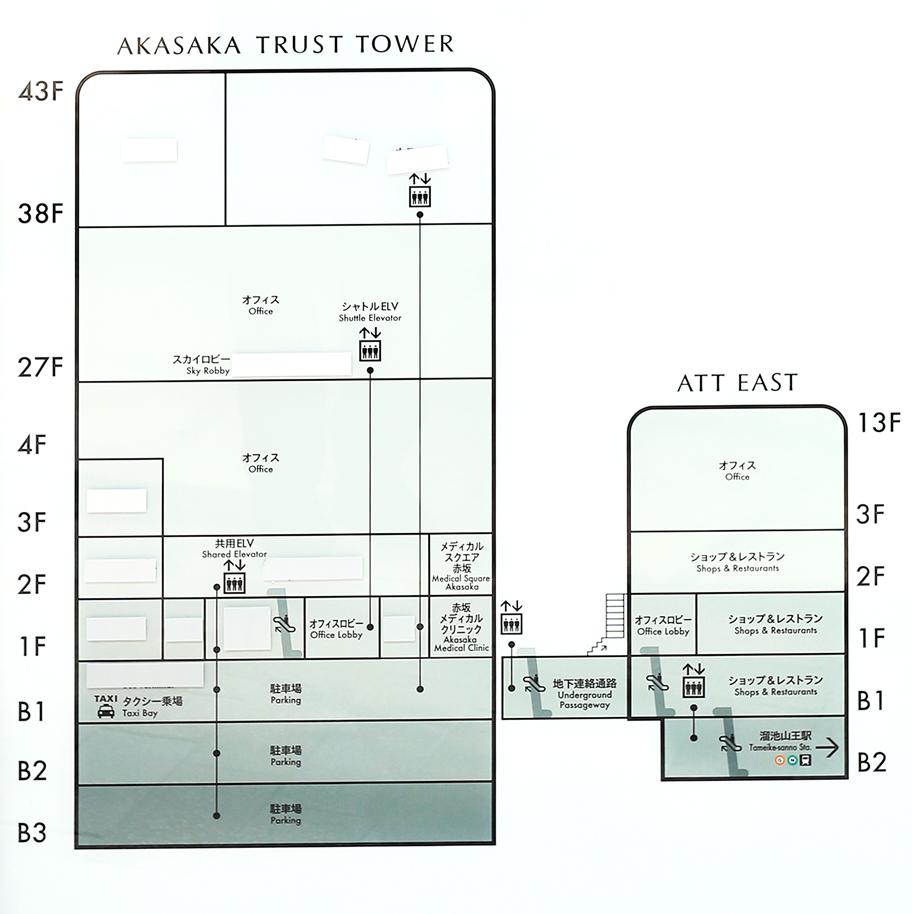

東京 World Gate 赤坂主要由森Trust推動,核心赤坂 Trust Tower整合:
- 約11萬㎡大型辦公空間
- 日本首間 1 Hotel Tokyo
- 品牌服務式住宅 1 Homes Tokyo
- 商業與餐飲
- 醫療設施
- 歷史文化展示設施
- 約5,600㎡綠地與公共空間
第一期於2024年完成,第二期於2025年10月竣工,到了2026年飯店、服務式住宅與商業設施也陸續營運。
因此這一邊的定位非常明確:大型企業、國際商務、高端住宿與富裕商務人口。

赤坂 Entertainment City:媒體+娛樂+文化+Creator
另一邊的赤坂二・六丁目地區,則是完全不同的方向。
這個案子已於 2024年3月正式動工,核心東街區預計 2028年3月竣工。除了大型辦公室與商業設施之外,TBS與三菱地所更希望把整個街區打造為「赤坂 Entertainment City」。

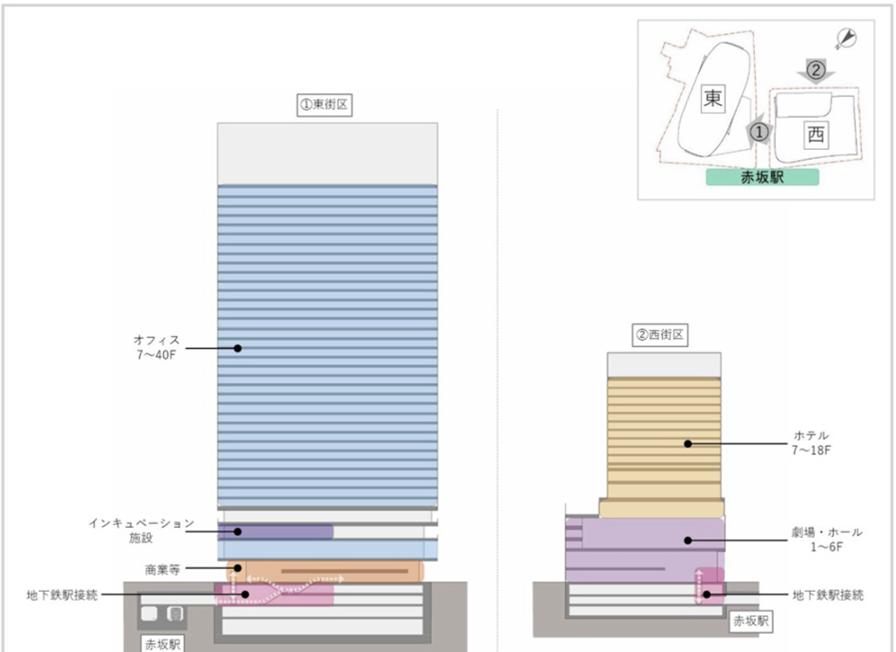

主要規劃包括:
- 約16.77萬㎡、207公尺高的東街區辦公主塔
- 大型辦公與商業設施
- 約1,000㎡的Startup/Creator交流與培育空間
- 約11,000㎡的劇場與Hall
- 飯店
- 約4,900㎡的站前廣場及交流空間
- 與東京Metro赤坂站直接連接
- TBS既有文化與娛樂設施的整體串聯
其中西街區將進駐 Canopy by Hilton Tokyo Akasaka,設於7~18樓,共 174間客房,預計2028年開業。低樓層則配置劇場與Hall。

而且TBS所謂的「赤坂 Entertainment City」並不只指這兩棟新建築。
它真正想整合的是:
TBS放送中心
+ 赤坂Sacas
+ 赤坂Biz Tower
+ TBS赤坂ACT Theater
+ 新的赤坂二・六丁目開發
TBS的目標,是把赤坂從原本「有電視台的商務區」,進一步變成娛樂企業、Startup與Creator聚集,持續產生新內容的街區。
因此到了2028年前後,赤坂會同時形成兩種不同的新城市機能:
東側:World Gate → 國際企業、辦公、飯店、服務式住宅
西側:Entertainment City → TBS、娛樂、文化、劇場、Creator、飯店
這比單純增加兩棟摩天大樓有意思得多。
③ 對周邊房地產代表什麼?
我認為赤坂這一波再開發最重要的地方,是它增加的並不只有「建築面積」,而是一次增加了好幾種不同的人口。
World Gate帶來的是大型企業員工、外資企業、高收入商務人士與高端住宿需求;Entertainment City增加的則是娛樂產業從業者、Creator、觀光客、劇場觀眾與消費人口。
也就是說,赤坂未來增加的是:
工作人口+商務人口+住宿人口+娛樂消費人口。
而這對房地產市場是很有意義的。
因為赤坂本身並不是像晴海或西新宿三丁目那樣,一次新增數千戶住宅的大型住宅開發。這一波主要增加的是辦公、飯店、商業與娛樂機能,住宅供給增加相對有限。
換句話說,新的就業與消費人口大量進入,但這些人如果希望住在附近,仍然必須從赤坂、六本木、乃木坂、六本木一丁目等既有住宅市場尋找房子。這對周邊高品質出租住宅的需求,會形成比較直接的支撐。
而且如果把地圖再拉遠一點,赤坂的變化其實還不只是這44萬㎡。
往南走,很快就是ARK Hills與六本木一丁目;再往南則是規模約108萬㎡的六本木五丁目西地區(見上文),以及已經完成、約86萬㎡的麻布台 Hills(見下文第三部分)。
因此未來十幾年真正值得看的,可能不是「赤坂會不會變好」這麼單純,而是東京都心正在逐漸形成一條:
赤坂 Entertainment City
↓
東京 World Gate 赤坂
↓
ARK Hills/六本木一丁目
↓
六本木五丁目西地區
↓
麻布台 Hills
的超大型高端都心軸線。
這條軸線同時集中了國際企業、高級住宅、五星級飯店、娛樂文化、餐飲、醫療與大量綠地,在東京都心裡其實相當少見。
所以如果從長期東京房地產的角度來看,我認為赤坂真正值得注意的,不是某一棟新大樓完工後房價會漲多少,而是它正在從原本就很成熟的商務+高級住宅區,進一步加入國際住宿、娛樂與文化產業機能,並與六本木、麻布台逐漸形成一個更大的高端都心生活圈。
目前階段:東京 World Gate 赤坂已全面營運;赤坂二・六丁目地區已施工,2028年竣工目標。
延伸閱讀:
⇒⇒ 我想移民日本有哪些方法?審查條件是?有辦法最快一年就能拿到永住權(綠卡)!?
⇒⇒ 東京23區的區域特色及租房價格大比較–平均房租各多少?人氣車站有哪些?

3. 麻布台 Hills:8.1公頃、86萬㎡,已經完成的一座「城市中的城市」
① 這是什麼地方?開發規模有多大?
麻布台過去其實不是大家現在看到的超高級新都心,而是一片住宅、寺院、小型建築與坡地混雜的街區。森大廈從1980年代末開始整合土地,前後花了30年以上。

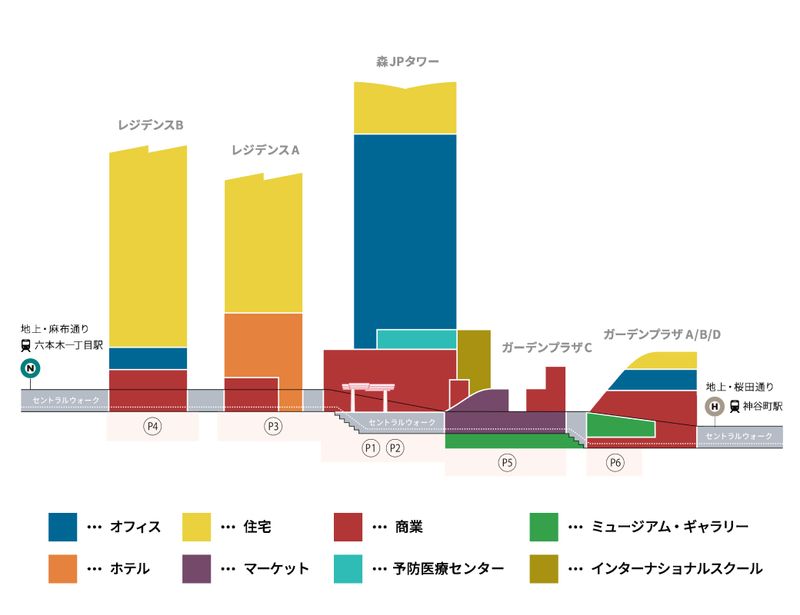

最後完成的麻布台 Hills開發區域約 8.1公頃、總樓板面積約861,700㎡,事業費約 6,400億日圓。其中包含約21.45萬㎡辦公空間、約1,400戶住宅、2.4萬㎡綠地。Mori JP Tower高約330公尺。
官方規劃的城市容量約為:
- 就業人口:約20,000人
- 居住人口:約3,500人
- 年間來訪者:約3,000萬人
這些數字比較能說明為什麼麻布台 Hills不是「一棟豪宅+辦公樓」,而是一座真正的小型城市。

② 具體蓋了什麼?現在進行到哪裡?
街區內包含:
- Mori JP Tower
- 約1,400戶高端住宅
- Aman Residences Tokyo
- Janu Tokyo
- 約21萬㎡辦公空間
- 商業設施
- teamLab Borderless
- British School in Tokyo
- 醫療中心
- 約6,000㎡中央廣場
- 約2.4公頃綠地
2019年動工、2023年11月正式開幕,Residence B則於2025年10月竣工。
因此截至2026年,麻布台 Hills基本上已從「再開發計畫」轉變成可以實際觀察租金、人流、企業與富裕人口進駐情況的成熟街區。

③ 對周邊房地產代表什麼?
麻布台 Hills最重要的地方,是它實際改變了神谷町—虎之門—麻布台的定位。
以前神谷町給人的印象比較偏辦公區,麻布台則是高級但零碎的住宅區;現在這裡同時擁有頂級住宅、飯店、學校、醫療、餐飲、文化與大面積綠地。

對附近中古住宅而言,這其實很有價值:住戶不需要支付Aman Residence或麻布台 Hills新築住宅的價格,卻能使用再開發帶來的生活機能。
麻布台 Hills也證明了一件事:大型再開發真正能改變的,不只是新建案價格,而是整個區域的價格基準。
目前階段:主要街區已完成,進入營運成熟期。
延伸閱讀:
⇒⇒ 東京的高級住宅區在哪裡?有錢人和大明星都住在哪些地方呢?

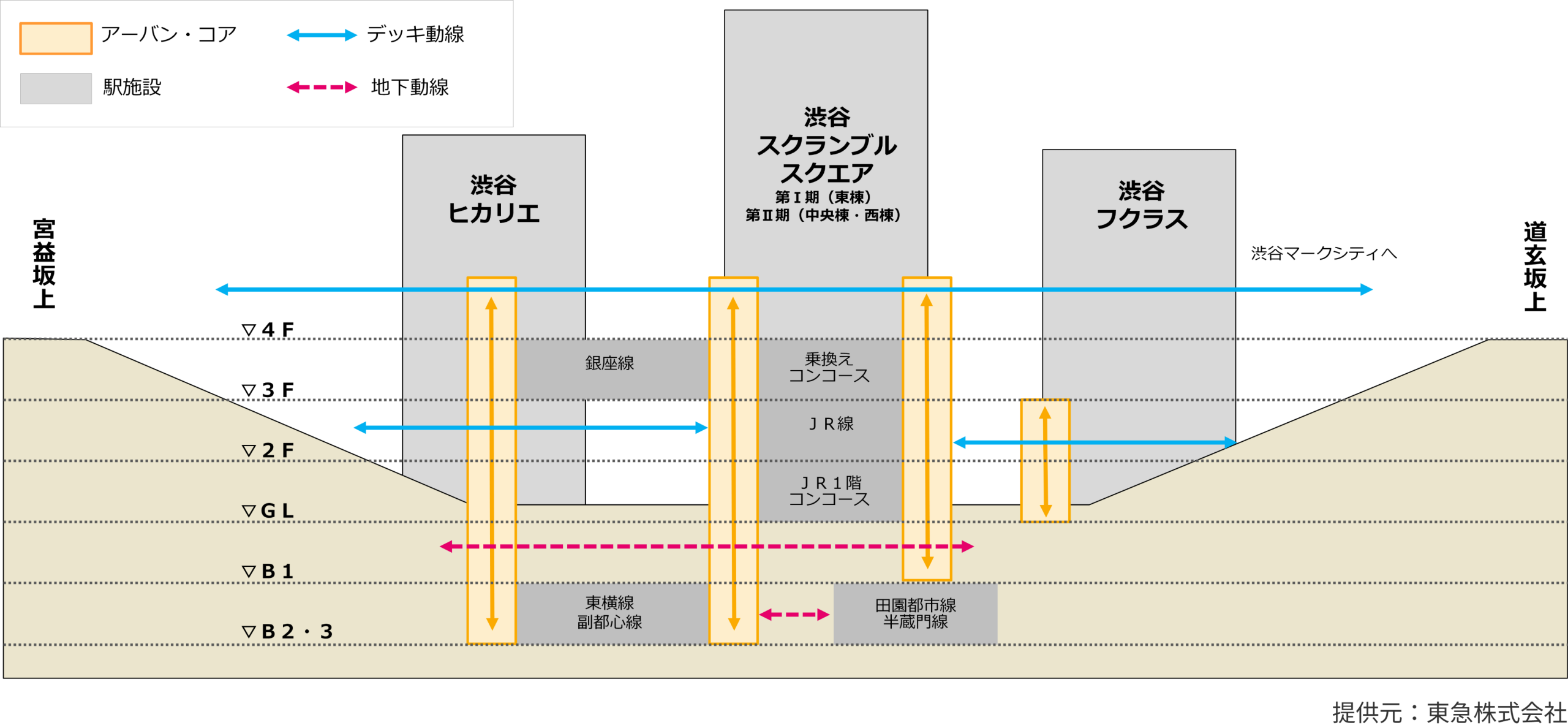

4. 澀谷站再開發:不是蓋一棟樓,而是花20年重做一座巨大車站
① 這是什麼地方?開發規模有多大?
澀谷本來就是東京最重要的副都心之一,也是年輕文化、時尚、娛樂與近年科技企業高度集中的區域。
但澀谷最大的問題一直不是「沒有人」,而是人太多、車站太複雜,而且地形很難走。
澀谷位於谷地,多條JR、Metro與私鐵交會,再加上國道、首都高速與高低差,使車站東西南北長期被鐵路與道路切割。
因此這一波被稱為「百年一遇」的再開發,真正的規模不是某一棟建築的樓板面積,而是整個澀谷站與周邊街區一起重做。

目前已完成的主要大型項目包括:
- Shibuya Hikarie
- Shibuya Stream
- Shibuya Scramble Square東棟
- Shibuya Fukuras
- Miyashita Park
- Shibuya Sakura Stage

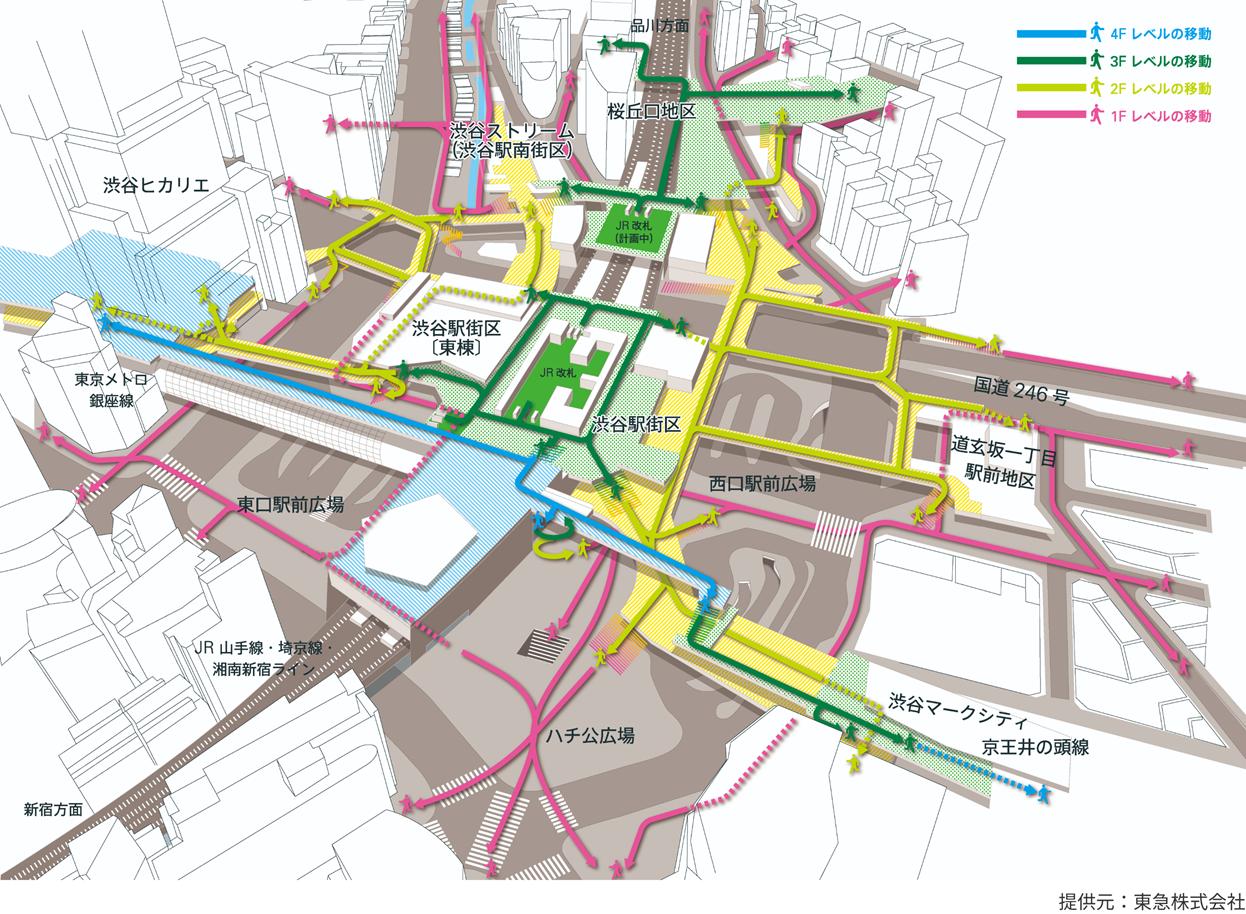

- Shibuya AXSH
而現在進入的是整個站區的最後階段。
② 具體還要蓋什麼?什麼時候完成?
Shibuya Scramble Square第二期中央棟、西棟已於 2025年5月動工。
目前官方時程為:
- 2030年度:JR澀谷站主要改造與多層步行網絡大致完成
- 2031年度:Scramble Square第二期中央棟、西棟完成
- 2034年度:包括八公廣場在內的整體站區完成
新的自由通路最大寬度將超過20公尺,Scramble Square完成後,商業樓層單層最大面積可達約6,000㎡,成為首都圈最大級商業設施之一。

③ 對周邊房地產代表什麼?
澀谷再開發真正重要的不是「又多幾間店」,而是把一個原本被鐵路與地形切碎的城市重新接起來。
當東西南北的步行網路改善後,櫻丘、宮益坂、道玄坂、神泉甚至代官山方向與澀谷站的心理距離都會縮短。
另一方面,澀谷近十幾年也已從單純的年輕人娛樂區,轉變成日本最重要的科技、新創企業聚落之一。
因此澀谷的再開發同時在改善兩件事:城市硬體與就業結構。
這也是為什麼我認為澀谷的影響不應該只看車站正旁邊,而要把神泉、代官山、惠比壽、青葉台等周邊住宅區一起看。
目前階段:最終章施工中,2030~2034年度分階段完成。
延伸閱讀:
⇒⇒ 最新澀谷必吃美食20選推薦 : 米其林星級柴魚片飯、爆紅牛排三明治、特色居酒屋…

5. TOKYO TORCH:55萬㎡、385公尺,日本最高樓正在東京站旁成形
① 這是什麼地方?開發規模有多大?
TOKYO TORCH位於東京站日本橋口與大手町之間的常盤橋地區。
這個位置非常特殊:西側是日本最成熟的CBD大手町、丸之內,東側是正在大規模更新的八重洲、日本橋,因此可以說正好位在東京核心商務區的交界。
整個TOKYO TORCH街區約 3.1公頃;核心Torch Tower總樓板面積約 54~55萬㎡,高 385公尺、地上62層/地下4層。完工後將超越麻布台 Hills Mori JP Tower,成為日本最高建築。
單看樓板面積,Torch Tower一棟就接近麻布台 Hills整體的三分之二,規模非常驚人。

② 具體蓋什麼?什麼時候完成?
Torch Tower包含:
- 7~52樓:大型辦公空間
- 53~58樓:Dorchester Collection超高級飯店
- 59~60樓:出租住宅
- 61樓以上:展望設施
- 3~6樓:娛樂/表演空間
- 地下~低樓層:商業
- 大型公共廣場TOKYO TORCH Park
辦公樓標準樓層面積甚至超過 6,600㎡,是非常典型的全球企業總部級規格。
工程2023年正式動工,街區整體預計 2028年5月底前後完成。

③ 對周邊房地產代表什麼?
TOKYO TORCH最重要的不是「日本第一高樓」這個頭銜,而是它出現在東京站正前方。
如果把它與八重洲、日本橋高速地下化、東京Midtown日本橋一起看,就會發現東京站東側正在進行的不是單一建案,而是一整片CBD的重新整理。
對住宅而言,東京站旁本來就不是大量住宅區,因此真正值得觀察的是日本橋、八丁堀、茅場町、人形町等可以享受東京站就業與商業機能、同時仍然有住宅供給的區域。
目前階段:施工中,2028年完成。

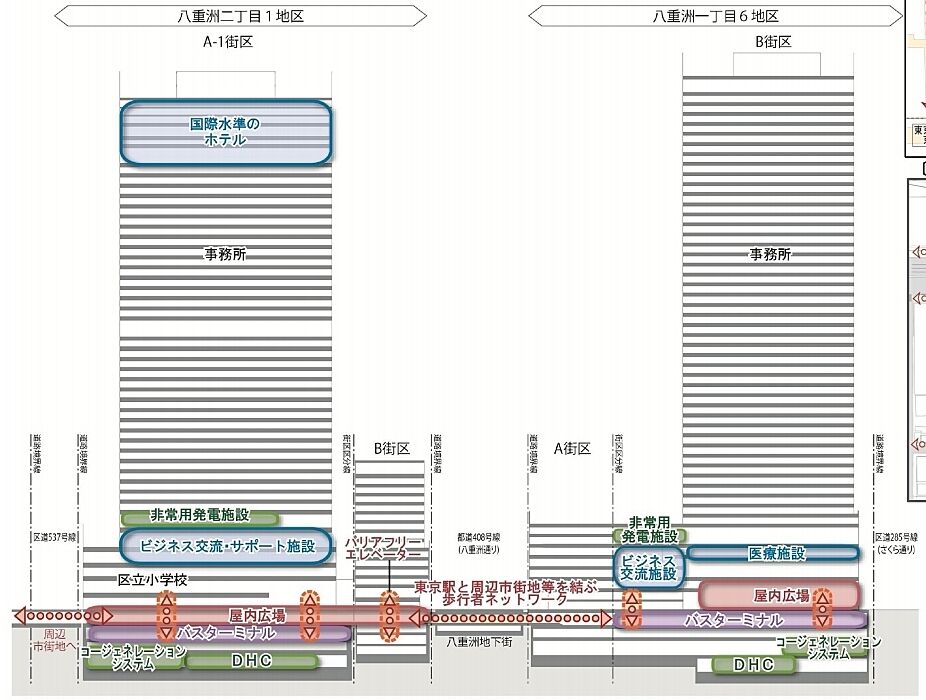

6. 八重洲再開發:39萬㎡的YAESU CORE,東京站東側最後一塊大型拼圖
① 這是什麼地方?開發規模有多大?
東京站長期存在很明顯的「西強東弱」。
西側丸之內、大手町早已是日本最高等級的CBD;東側八重洲雖然交通一樣方便,但過去街廓較零碎、老舊建築較多,城市景觀與公共空間明顯不如丸之內。但是這個差距現在正在快速縮小。
八重洲二丁目中地區在2026年正式命名為 YAESU CORE,區域約2.2公頃、樓板面積約 389,290㎡、高約 227公尺、地上43層。

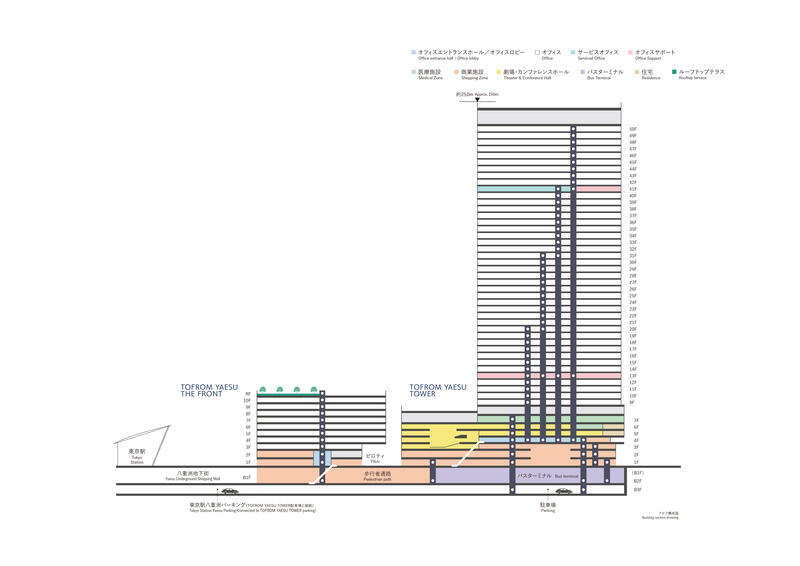

而且它不是單獨存在,旁邊還有已開幕的東京Midtown八重洲與TOFROM YAESU,三個大型再開發共同構成東京站八重洲口的新城市空間。

② 具體蓋什麼?什麼時候完成?
YAESU CORE包含:
- 11~38樓大型辦公室
- 單層超過6,300㎡辦公樓板
- 約50間商店
- 約1,300席劇場
- 服務式住宅
- 國際學校
- 體育館、泳池
- 地下高速巴士總站

最值得注意的是地下的「Bus Terminal Tokyo Yaesu」。三個街區全部完成後,將形成約 21,000㎡、20個乘降月台的日本最大級高速巴士總站。
工程已於2024年8月動工,預計 2029年1月底竣工。

③ 對周邊房地產代表什麼?
八重洲的意義不是「東京站又多一棟辦公樓」,而是東京站東側正在真正形成與丸之內相對應的城市核心。
大型企業、國際學校、服務式住宅、劇場、商業與高速巴士總站同時進入後,八重洲會從過去偏向「交通通過點」,轉變成可以工作、消費、停留甚至居住的區域。
因此我會特別留意八丁堀、新川、日本橋、京橋周邊住宅。這些地方不需要直接位在東京站旁,也可以承接東京站東側就業與生活機能升級帶來的需求。
目前階段:施工中,2029年1月竣工予定。

7. 築地再開發:19公頃、126萬㎡、9,000億日圓,東京都心罕見的超大型開發
① 這是什麼地方?開發規模有多大?
築地曾經是全世界最知名的批發市場之一。2018年築地市場遷往豐洲後,在距離銀座僅幾百公尺、又緊鄰濱離宮與隅田川的位置,留下東京都心幾乎不可能再出現的超大型完整土地。
這也是為什麼築地再開發的量級,跟一般站前再開發完全不同。
目前基本計畫使用的都有地約 19萬㎡(19公頃),規劃總樓板面積約126萬㎡、總事業費約9,000億日圓。
如果拿麻布台 Hills比較,麻布台 Hills樓板面積約86萬㎡;築地規劃達126萬㎡。雖然兩者土地條件與計算方式不同,但至少可以感受到這個案子的尺度。

② 具體要蓋什麼?什麼時候完成?

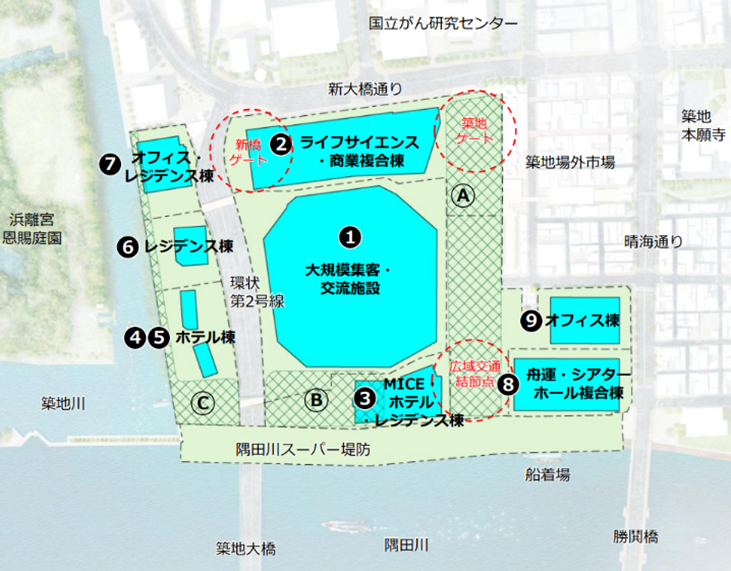

目前基本計畫包含 9棟主要建築,核心內容包括:
- 約 5萬人規模多功能體育/活動場館
- MICE國際會議設施
- 高級飯店
- Residence住宅
- Life Science產業與研究機能
- 多棟辦公設施
- 商業設施
- Theater Hall
- 水上交通碼頭
- 隅田川沿岸親水空間
- 約10公頃Open Space
- 與未來都心部・臨海地域地下鐵銜接的空間規劃
東京都2024年選定事業者、2025年3月簽署基本協定,2025年8月正式公布基本計畫。現行官方資料將整體開業時期表述為 2030年代前半以後。

③ 對周邊房地產代表什麼?
築地的影響範圍會非常大。
第一,它就在銀座旁邊。一塊19公頃土地在銀座旁重新開發,本身就足以改變中央區南側的人流。
第二,它正好位在東京站/八重洲與灣岸之間。往北是八重洲、日本橋,往西是銀座,往東跨過勝鬨橋就是勝鬨、晴海。
第三,如果未來都心部・臨海地域地下鐵實現,築地還會從大型開發區變成新的交通節點。
所以我認為築地真正重要的地方不是「把幾個分散區域連起來」這麼簡單,而是它可能在銀座—東京站—灣岸之間創造一個原本不存在的新核心。
對勝鬨、晴海而言,築地也等於是在家門口增加一個126萬㎡的商業、就業、文化與休閒中心,這是非常實質的區域利多。
目前階段:基本計畫確定,2030年代前半起分階段開業。
延伸閱讀:
⇒⇒ 2026日本永住權申請新制完整解析|年收入需要多少?年金30年、金融資產、日語能力B1怎麼審?
⇒⇒ 高度人才簽證的積分表點數怎麼計算?我也能一年就拿到日本的永久居留權嗎!?
8. TAKANAWA GATEWAY CITY:13公頃、84.5萬㎡,東京真正「從零蓋出來」的新城市
① 這是什麼地方?開發規模有多大?
高輪Gateway最大的不同,是這裡原本並不是成熟商圈。JR東日本因車輛基地使用方式改變,釋出約 13公頃的大型鐵路用地,並在這片土地上興建新車站與整座城市。
整個TAKANAWA GATEWAY CITY總樓板面積約 845,000㎡,規模幾乎與麻布台 Hills相當,也是日本最大級都市開發之一。
光主要設施就包括約46萬㎡的THE LINKPILLAR 1、約20.8萬㎡的THE LINKPILLAR 2,以及約14.8萬㎡住宅棟。

② 具體蓋了什麼?現在進行到哪裡?
整個街區包含:
- 大型辦公空間
- NEWoMan TAKANAWA
- JW Marriott Hotel Tokyo
- TAKANAWA GATEWAY CITY RESIDENCE
- MoN Takanawa文化設施
- 會議與活動空間
- 商業與餐飲
- 大型公共空間
- 創新與研究設施
高輪Gateway站2020年先行開業,2025年3月街區第一階段開業,之後NEWoMan等設施陸續營運,2026年3月28日迎來Grand Open。
也就是說,這個曾經是「未來新站」的題材,現在已經真的變成一座84.5萬㎡的新城市。

③ 對周邊房地產代表什麼?
高輪Gateway的影響,我認為比單純一個新站更大,因為它同時疊加了:
新站+84萬㎡再開發+品川+新幹線+羽田+未來南北線延伸。
這種多重基礎建設同時發生,在東京都心並不常見。
對高輪來說,它補足了大型商業與辦公機能;對芝浦、港南的塔樓住宅來說,也增加了可以實際使用的生活機能。
更長期來看,JR東日本是把浜松町—高輪—品川—大井町整體視為「Greater Shinagawa」。因此高輪Gateway不只是單一再開發,而是東京南側門戶重新定位的一部分。
目前階段:2026年Grand Open,進入正式營運期。
延伸閱讀:
⇒⇒ 2026年東京及周邊地區新開幕景點10選!寶可夢樂園、全新複合娛樂設施TOKYO DREAM PARK等

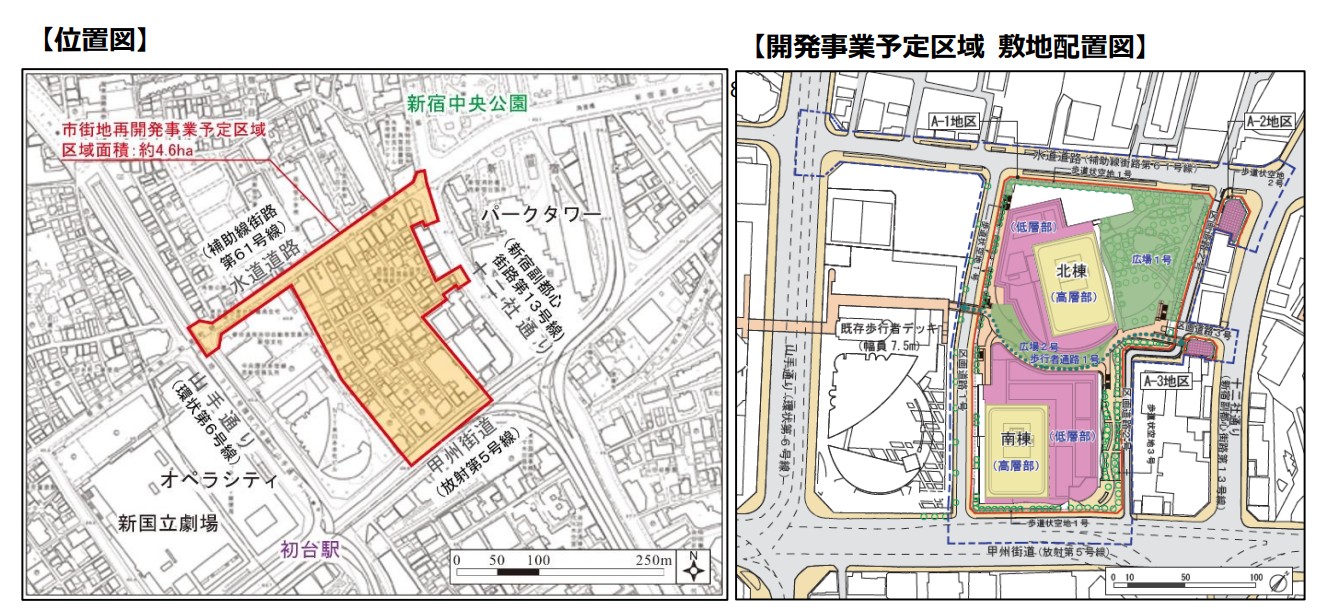

9. 西新宿三丁目西地區:約38萬㎡、兩棟超高層住宅,直接增加數千戶人口
① 這是什麼地方?開發規模有多大?
西新宿是東京最早形成的摩天樓商務區之一,但往初台方向走,景觀很快就從東京都廳與超高層辦公樓變成老舊中低層住宅。
西新宿三丁目西地區就是這個交界。
目前再開發區域約 4.6公頃,北棟樓板面積約180,180㎡、南棟約192,845㎡,加上其他街區,整體接近 38萬㎡。
這一帶目前還有大量1981年以前的舊耐震建築、4公尺以下狹窄道路,因此再開發本身也具有很強的防災與街區重整意義。

② 具體蓋什麼?什麼時候完成?
主體為兩棟約240公尺級超高層住宅,並配置:
- 大量住宅
- 商業設施
- 辦公空間
- 保育園
- 生活支援設施
- 公共空間
- 道路拓寬及重新整備
最新官方目標為:
- 2027年度:權利變換認可、拆除開始
- 2028年度:本體工程動工
- 2035年度:竣工

③ 對周邊房地產代表什麼?
這個案子跟前面的赤坂、八重洲不太一樣。
它最重要的不是增加辦公人口,而是一次增加大量常住人口。
西新宿長期的弱點就是「上班很強、生活感較弱」。大量住宅人口進入後,超市、餐飲、托育與生活服務的需求都會增加,整個西新宿西側的城市機能會更完整。
而且它位於新宿與初台之間,也有機會縮短兩個區域之間原本比較模糊的城市斷層。
目前階段:2028年本體施工、2035年度完成目標。
10. 日本橋再生:不是一個開發案,而是「高速地下化+38萬㎡新地標+河岸重生」
① 這是什麼地方?開發規模有多大?
日本橋從江戶時代開始就是日本商業與道路交通的原點,但1960年代興建的首都高速直接架在日本橋川上方,長期遮住日本橋與河岸景觀。
現在進行的日本橋再生,真正的規模不能只看「高速地下化」。
一方面,首都高速正在把日本橋區間移往地下;另一方面,日本橋川沿岸同步進行多個大型民間再開發。
其中最大的新案之一「日本橋一丁目中地區」已在2026年正式命名為 東京Midtown日本橋,區域約3公頃,主塔高 284公尺、52層,C街區單棟樓板面積約 374,800㎡。

② 具體蓋什麼?什麼時候完成?
東京Midtown日本橋包含:
- 大型辦公室
- 商業
- 飯店
- 出租住宅
- MICE設施
- 商務支援
- 日本橋川沿岸商業與公共空間
- 48戶河岸住宅
建築預計2026年9月底竣工、2027年秋Grand Open。
而真正改變城市景觀的首都高速地下化則分成兩個重要時間點:
- 2035年度:地下新路線完成
- 2040年度:日本橋川上方高架拆除完成

③ 對周邊房地產代表什麼?
這是東京少數可以真正用「城市景觀重新定義」來形容的工程。
日本橋本來就是高價值CBD,現在不是從沒有變成有,而是把過去最大的景觀缺陷——河川上方高速公路——拿掉。同時又增加38萬㎡級的東京Midtown日本橋及其他大型開發,未來日本橋川沿岸會從高速公路下方的空間,轉變成新的水岸商業與公共空間。
因此我會把日本橋、人形町、浜町、水天宮、茅場町一起看。這些區域本來就有成熟住宅市場,未來又可以直接享受日本橋整體城市品質提升。
目前階段:大型建築陸續完成;高速地下化2035年、高架拆除2040年。
延伸閱讀:
⇒⇒ (東京)日本橋必吃美食12選推薦:A5和牛燒肉午餐、花山烏龍麵、金子半之助、365日麵包、炸豬排⋯⋯

11. 中野站新北口:原大型方案重做,但中野站本身仍正在大改造
① 這是什麼地方?原本規模有多大?
中野是一個很特殊的區域。
中央線快速到新宿只要幾分鐘,北口有中野Broadway的次文化商圈,又有中野四季之都市、明治大學、帝京平成大學等大型設施,因此兼具住宅、學生、辦公與次文化需求。

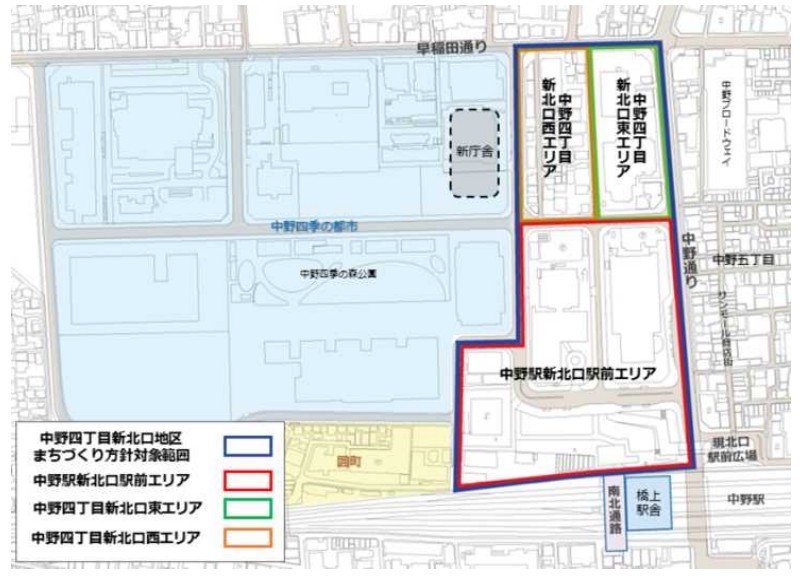

原本中野Sun Plaza與區役所跡地規劃大型超高層再開發,這也是過去大家最熟悉的「中野站北口再開發」。
但受到建築成本大幅上升等因素影響,原計畫目前已經重新檢討。
這一點反而非常重要:不是所有東京大型再開發都會照最初的CG原封不動完成。

② 現在到底在做什麼?新的時間表是什麼?

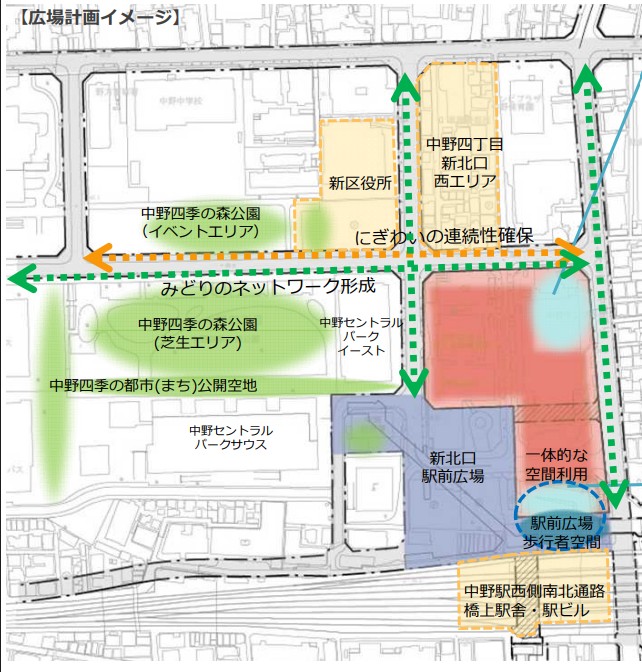

雖然Sun Plaza跡地方案重做,但中野站本身的更新並沒有停。
新的西側南北通路與橋上站舍總樓板面積約 18,500㎡,另有南北通路及站內Concourse,預計 2026年12月開業。
至於新北口站前區域,中野區目前重新規劃Hall、宴會、廣場、綠地、兒童空間與防災機能。
目前想定時程為:
- 2027年度:重新募集民間事業者
- 2029年度:都市計畫變更
- 2030年度:事業著手
- 2034年度:竣工目標

③ 對周邊房地產代表什麼?
我不會因為原計畫重做,就認為中野的再開發價值消失。
中野真正的基本盤是:中央線快速+新宿近距離+成熟住宅需求+大學+辦公+商業。
新站舍與南北通路完成後,南北兩側的回遊性仍會改善;Sun Plaza跡地也仍然會重新開發,只是內容與規模需要重新確定。
所以中野反而是一個很好的例子:再開發最好是建立在原本就不錯的區域基本面上,而不是反過來只靠一張未來CG支撐房價。
目前階段:車站更新持續施工;新北口大型方案重新規劃。
延伸閱讀:
⇒⇒ 東京中野一日遊全攻略–景點美食14選推薦–不只是宅宅聖地,還是隱藏版賞櫻花名所!
12. 新宿站西口:28萬㎡大型開發,只是「新宿Grand Terminal」的第一步
① 這是什麼地方?開發規模有多大?
新宿站每天承載全球頂級規模的人流,但車站本身與西口空間大多形成於數十年前,動線複雜、東西兩側被鐵路切割,與它的世界級使用量並不完全匹配。

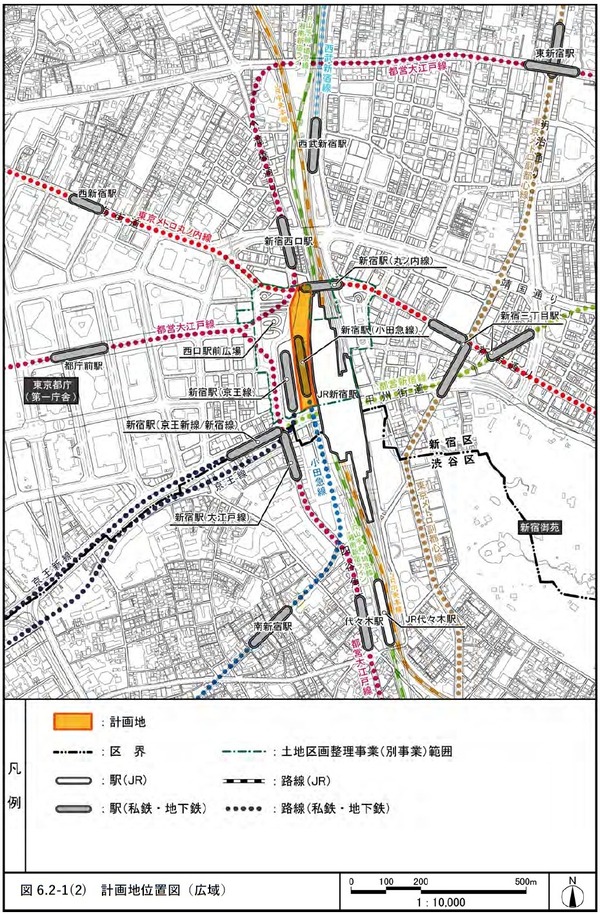

現在小田急百貨舊址正在進行的新宿站西口地區開發,總敷地約 15,720㎡、總樓板面積約279,000㎡。
其中核心A區高約 260公尺、地上48層/地下5層,單區樓板面積約25.1萬㎡。

② 具體蓋什麼?什麼時候完成?
主要規劃包括:
- 地下2樓~10樓:大型商業
- 12~13樓:商務創新與交流空間
- 14~46樓:高規格辦公
- 47~48樓:頂層空間
- 鐵路與車站設施
- 大型露台與公共空間
- 多層步行網絡
2024年3月正式新築動工,預計 2029年度竣工。
而這個案子其實只是更大的「新宿Grand Terminal」構想的一部分,未來還會進一步整理東西兩側與車站周邊。

③ 對周邊房地產代表什麼?
新宿不需要再「創造人流」,它本來就有全世界最強等級的人流。真正的問題是:這些人能不能更順暢地移動、停留與消費。
如果車站東西兩側、地下、地面與西新宿高樓區之間的動線被重新整理,新宿的商業價值會進一步提高。
住宅方面,我會特別看西新宿、北新宿、初台與大久保方向。這些地方本來就靠近新宿,但因車站巨大、步行動線複雜,實際心理距離差異很大。Grand Terminal改善的就是這個問題。
目前階段:施工中,2029年度核心建築完成。
13. 池袋站西口:近50萬㎡、三棟超高層,整體工程一路做到2040年代
① 這是什麼地方?開發規模有多大?
池袋是東京三大副都心之一,也是埼玉進入東京都心最重要的門戶。
但池袋長期存在「東強西弱」的印象。東口有Sunshine City與大型商場,西口雖然有東京藝術劇場與立教大學,但車站前仍存在老舊建築、巴士與汽車動線切割步行空間等問題。

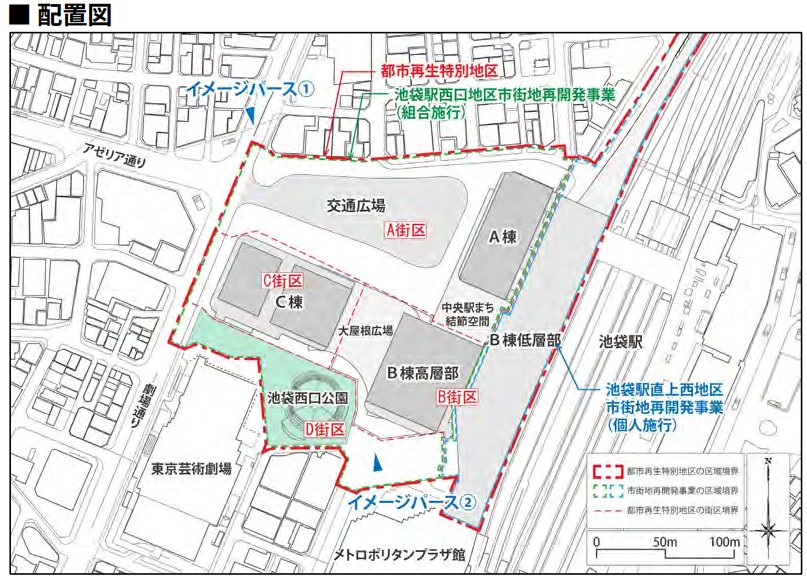

池袋站西口地區再開發面積約 4.5公頃,規劃三棟大型建築,合計樓板面積約 494,900㎡。
如果把池袋站直上西地區等相關計畫一起計入,更大的都市更新範圍約6.1公頃,相關規劃樓板量達58萬㎡級。

② 具體蓋什麼?什麼時候完成?
主要三棟建築將導入:
- 大型辦公空間
- 商業設施
- 飯店
- 住宅
- Art & Culture相關設施
- 人材培育與交流設施
- 大型交通廣場
- Deck與步行網絡
- 車站與城市之間的大型連接空間
這是一個非常長期的工程。
目前想定時程大致為:
- 2034年前後:部分南側建築完成
- 2040年前後:後續主要建築完成
- 2043年前後:整體街區完成

③ 對周邊房地產代表什麼?
池袋西口最大的改變,不是「增加一座新商場」,而是重新整理一個本來就有巨大人流、但城市空間沒有充分利用這些人流的地方。
三棟超高層、近50萬㎡樓板,再加上交通廣場與步行Deck,足以明顯改變西口的天際線與城市印象。
這對西池袋、立教大學周邊、目白方向的住宅尤其值得注意。這些區域本來就有不錯的居住環境,如果池袋西口的商業與公共空間品質進一步提高,住宅生活圈的完整度也會跟著提升。
而且與築地不同,池袋不是在創造一個新核心——它本來就是超大型交通核心。這次做的,是把硬體品質補到與既有人流相匹配的程度。
目前階段:都市計畫已決定,2030~2040年代分階段完成。
延伸閱讀:
⇒⇒ 在日本買房租房時要注意這些地名!為什麼「池」「梅」「龍」「龜」這些地名暗示著危險?
⇒⇒ 【mobal SIM卡】免在留卡可辦日本手機正式門號!?銀行開戶、網購認證也OK,現在海外還可收SMS簡訊了~
我們成立了日本移民/不動產投資的LINE討論社群!可以匿名討論~現在已經超過2000名成員!快來聽聽大家的經驗談吧~
如果你有問題想私下諮詢,或者想看看有哪些水面下的未公開投資物件訊息,那就加入我們的官方帳號吧!
Part 2|東京5條值得關注的新鐵路
如果說大型再開發是在改變「一個區域裡面有什麼」,那麼鐵路改變的則是「這個區域與東京其他地方的距離」。
對住宅來說,我甚至認為後者很多時候更重要。
原因很簡單:商場可以去別的地方逛,但通勤時間是居民每天都會感受到的成本。如果一個原本沒有車站的區域突然多了一個地鐵站,或者原本需要轉乘兩次的路線變成直達,住宅市場的受眾可能會直接改變。
以下5條路線,就是未來10~20年東京房地產最值得關注的新鐵路計畫。
1. 都心部・臨海地域地下鐵:7座車站、4,200~5,100億日圓,直接把東京站拉到晴海與有明
① 為什麼要蓋這條線?規模有多大?
東京灣岸過去20年的發展速度非常快。
勝鬨、晴海、豐洲、有明陸續出現大量塔樓住宅,豐洲市場、HARUMI FLAG、有明Garden等大型設施也相繼完成,前面提到的築地19公頃、126萬㎡大型再開發又即將加入。
但這一帶有一個很明顯的問題:
房子蓋得比鐵路快。
尤其晴海,已經有數萬人居住,卻沒有自己的鐵路車站;勝鬨雖然有都營大江戶線,但大型塔樓持續增加後,尖峰時間的交通壓力也越來越明顯。
因此東京都規劃「都心部・臨海地域地下鐵」,從東京站一路往南,穿過銀座、築地、勝鬨、晴海、豐洲市場,最後抵達有明。
目前事業計畫案規劃 7座車站:
- 東京(暫稱)
- 新銀座(暫稱)
- 新築地(暫稱)
- 勝鬨(暫稱)
- 晴海(暫稱)
- 豐洲市場(暫稱)
- 有明・東京Big Sight(暫稱)
各站間距約0.6~1.6公里,從東京站一路貫穿目前東京灣岸最重要的幾個開發區。東京都估算總事業費約 4,200~5,100億日圓。

② 什麼時候完成?現在進行到哪裡?
東京都已經完成初步事業計畫,包括路線、車站位置、工程成本與事業採算性評估。
目前政策目標是:2040年前實現。
東京都的初步試算顯示,計畫的費用效益比(B/C)在1以上,累積資金收支則預估可在開業後30年內轉正。
不過截至2026年,東京都仍持續召開事業計畫檢討會,並針對各車站與周邊都市開發的銜接進行更細部的規劃,事業主體與營運方式等也還在協調。
所以這條線跟南北線、豐住線最大的差別是:
後兩條已經正式施工,這條目前則是「高度具體化的事業計畫」。
另外東京都也保留未來與筑波快線(TX)延伸銜接,以及更長期往羽田機場方向連接的可能性。
③ 對周邊房地產代表什麼?
如果這5條鐵路裡只能選一條「對住宅區域定位改變最大」的,我認為就是這一條。
因為它不是單純讓原本有車站的地方再多一條線,而是直接解決晴海這種大型住宅區沒有鐵路站的結構性問題。
晴海現在最大的弱點一直不是住宅品質。HARUMI FLAG與周邊塔樓本身規格並不差,最大的問題就是離車站遠。
如果未來晴海真的出現地下鐵站,而且可以直接前往築地、銀座、東京站,這個區域的交通定位會完全不同。
勝鬨也會從只有大江戶線,變成兩條地下鐵交會;築地則同時疊加126萬㎡再開發與新車站;豐洲市場、有明也會第一次直接連接東京站方向。
所以這條線真正厲害的地方,是它一次把:
東京站 → 銀座 → 築地 → 勝鬨 → 晴海 → 豐洲 → 有明
串成一條新的都市軸線。
這也是為什麼東京都自己把它形容為連接都心與臨海地區的「背骨」。
目前階段:事業計畫深化中;東京都政策目標為2040年前實現。
2. 南北線延伸:2.5公里、1,310億日圓,品川終於真正接入東京Metro
① 為什麼要延伸?規模有多大?
品川是一個很特殊的車站。
它有山手線、京濱東北線、東海道線、橫須賀線、京急與東海道新幹線,是東京南側最重要的交通樞紐之一;高輪Gateway City完成後,周邊商務與城市機能又進一步擴大。
但品川站本身長期缺少一樣東西:東京Metro。
尤其從六本木一丁目、麻布十番、白金高輪等港區核心前往品川,地圖上看起來距離很近,實際搭電車卻不算方便。

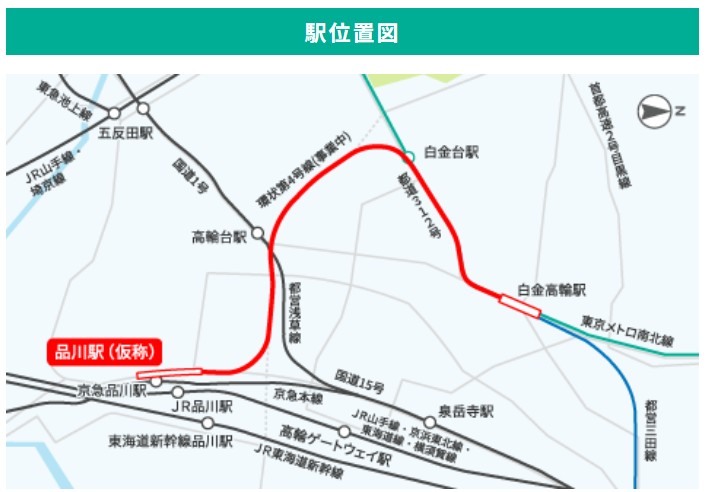

因此東京Metro將南北線從現在的白金高輪往南延伸至品川。
工程的:
- 建設長度:約 2.5公里
- 事業區間:約2.8公里
- 新設車站:品川站(暫稱)
- 總建設費:約 1,310億日圓
- 開業目標:2030年代中期
2022年取得鐵道事業許可、2024年6月都市計畫決定,並於 2024年11月5日正式動工。

② 完成後到底快多少?
這條線雖然只有2.5公里,但交通效果其實非常直接。
官方試算:

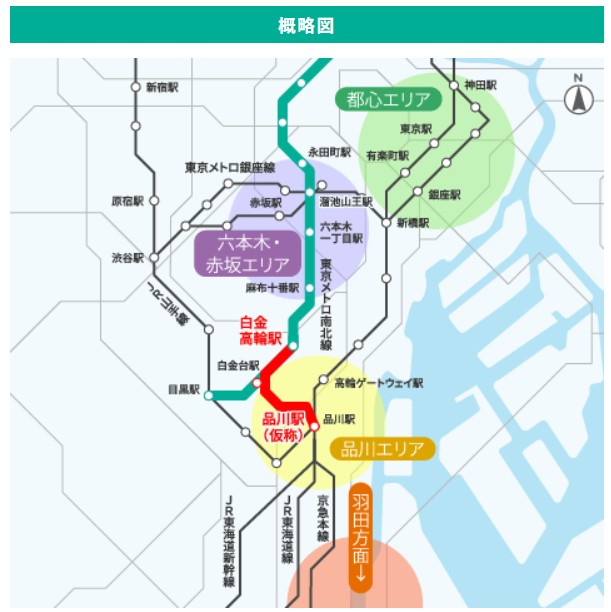

品川站 → 六本木一丁目
現在:約 19分鐘
延伸後:約 9分鐘
也就是直接縮短約 10分鐘。
更重要的是,南北線本身不是一條孤立路線。往北可以經過:白金高輪 → 麻布十番 → 六本木一丁目 → 溜池山王 → 永田町 → 飯田橋
並繼續往東京北側延伸。
因此這2.5公里真正做的事情,是把品川直接接進東京都心的地下鐵網絡。東京Metro早期事業計畫預估,需求穩定後這段延伸線的運輸人數可達約 15.4萬人/日。

③ 對周邊房地產代表什麼?
這條線的影響我會分成兩邊看。
第一邊是品川、高輪。
高輪Gateway City已經完成第一階段開發,品川本身又有新幹線與京急羽田機場線。南北線加入後,等於補上品川一直缺少的「東京都心地下鐵連結」。
第二邊則是白金高輪—麻布十番—六本木一丁目。
這些地方本來就是東京高價住宅區,未來可以一條線直接前往品川,對需要搭新幹線、前往羽田機場或在品川工作的居民而言,便利性會明顯提高。
所以這條線並不是要把某個普通住宅區突然變成熱門區,而是讓原本就很強的:
品川/高輪+白金+麻布+六本木
形成更完整的交通網路。而且它最大的優勢是確定性高——不是二十年後可能出現的構想,而是現在地下真的已經在施工。
目前階段:已施工;2030年代中期開業目標。
3. 有樂町線延伸「豐住線」:4.8公里、2,690億日圓,豐洲到住吉從20分鐘縮短到9分鐘
① 為什麼要蓋?規模有多大?
東京城東有一個很有趣的交通問題。
東西方向的鐵路很多,包括:
- 東京Metro東西線
- 都營新宿線
- JR總武線
但南北方向相對弱。
因此住在江東區的人明明直線距離不遠,從豐洲前往東陽町、住吉等地方,卻常常需要繞路或搭巴士。
這也是「豐住線」討論了幾十年的原因。
正式計畫是把有樂町線從豐洲分岔,向北延伸到住吉:
豐洲 → 枝川(暫稱) → 東陽町(暫稱) → 千石(暫稱) → 住吉
建設長度約 4.8公里,新增3座車站,總建設費約 2,690億日圓,目標2030年代中期開業。
與南北線一樣,這條線已於 2024年11月5日正式動工。

② 完成後到底改善多少?
最直觀的數字就是:

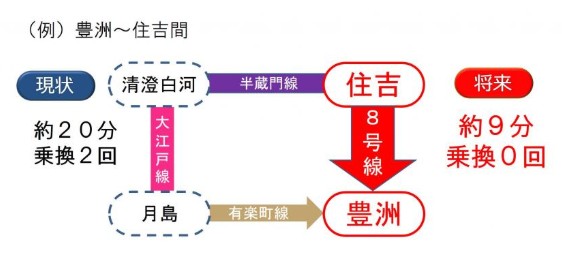

豐洲 → 住吉
現在:約 20分鐘
未來:約 9分鐘
而且從需要轉乘變成直接搭乘。
另外一個很重要、最近出現的進展是,東京Metro與東武鐵道在2025年正式達成基本協議:
豐住線開業後,列車將經由住吉、半藏門線押上方向,與東武晴空塔線 → 伊勢崎線 → 日光線進行相互直通運轉。
也就是說,這條原本看起來只是江東區內4.8公里的短線,未來有機會變成:
灣岸 → 東京東部 → 埼玉東部
的一條長距離南北交通軸。
東京Metro預估需求穩定後,這段新線運輸人數約 30.3萬人/日;同時也預估東西線東陽町—門前仲町最尖峰一小時的混雜量可降低約20%。

③ 對周邊房地產代表什麼?
這條線最值得看的,我反而認為不是豐洲。
豐洲本來就有有樂町線、百合海鷗號、LaLaport、大型辦公與成熟塔樓住宅市場,多一條線當然很好,但不會徹底改變它的區域定位。
真正可能產生比較大變化的是:枝川、千石等現在沒有地鐵站的區域。
假設現在某間公寓距離最近車站步行15~20分鐘,未來變成新站步行5分鐘,這不是單純「交通稍微方便一點」,而是房地產搜尋條件直接改變。
很多租客在SUUMO設定:
「駅徒歩10分以内」
原本根本不會看到這些物件,新站完成後突然就會進入搜尋結果。
另外東陽町本來就高度依賴東西線,未來增加南北方向交通,也能提高整個區域的路線選擇。
因此如果要找這條線最值得研究的房地產機會,我會優先看新設車站周邊,而不是已經成熟的豐洲。
目前階段:已施工;2030年代中期開業目標。
4. 羽田機場 Access 線:2,800億日圓,東京站到羽田從約30分鐘縮短到18分鐘
① 為什麼要蓋?規模有多大?
羽田機場距離東京都心其實非常近,但現在最大的問題是:JR沒有直接進入羽田機場。
從東京站出發通常要轉乘京急或東京單軌;從宇都宮線、高崎線、常磐線方向過來的旅客,更需要多次轉乘。
JR東日本因此利用既有貨物線與新建地下路段,推動「羽田機場 Access 線」。整體構想有三條路線:

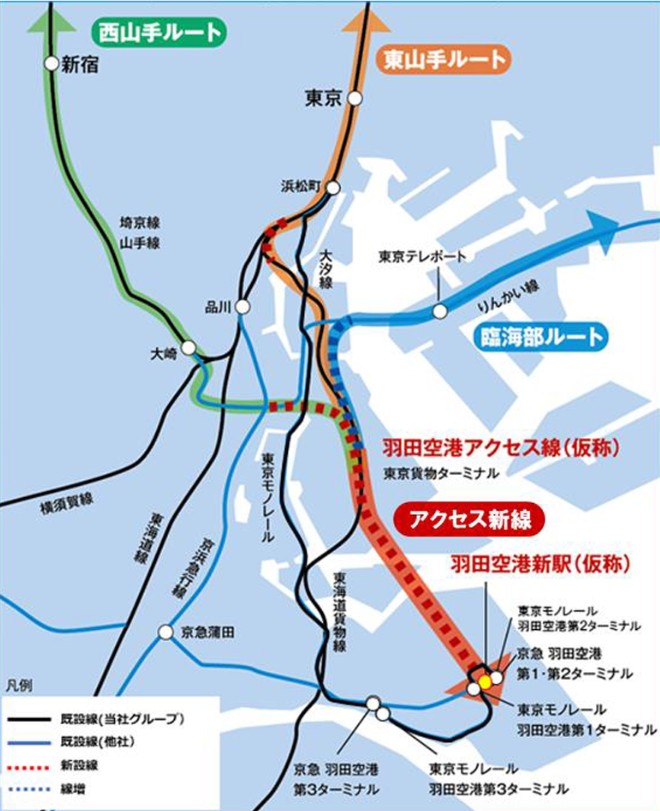

- 東山手路線:東京站方向
- 西山手路線:新宿方向
- 臨海部路線:新木場、東京臨海線方向
其中目前最確定、工程也最深入的是東山手路線+Access新線。
這部分概算工程費約 2,800億日圓,並在羽田機場地下新設「羽田空港新駅(暫稱)」。JR預估每天使用人數約 7萬人。

② 完成後到底快多少?什麼時候通車?
東山手路線已於 2023年正式動工,目前仍持續施工,預計:
2031年度開業。
最直觀的效果是:
東京站 → 羽田機場
現在:約 30分鐘+轉乘
未來:約 18分鐘、免轉乘
也就是從東京站上車之後,可以直接進入羽田機場。
而且真正重要的其實不是東京站這18分鐘,而是列車可以繼續接入JR既有網絡。
因此未來從宇都宮線、高崎線、常磐線方向,都有機會直接前往羽田,不必先在東京、品川或浜松町換車。
另外,JR東日本目前也以臨海部路線與東山手路線同時開業為目標,持續與相關單位協調。
至於西山手路線,現階段則沒有與東山手路線相同程度的確定開業時程。

③ 對周邊房地產代表什麼?
這條線與豐住線最大的不同,是它不會突然讓某個「沒有車站的住宅區」變成有站。
它真正提升的是東京站與羽田機場的樞紐價值。
前面Part 1提到的:TOKYO TORCH+八重洲+日本橋
本來就在把東京站東側變成更大的商務中心;羽田Access加入之後,東京站又多了一個「國際機場18分鐘直達」的功能。
換句話說,東京站會同時擁有:
新幹線+JR全國網路+都心交通+羽田機場直達。
這對企業總部、外資公司與商務人士而言是非常強的交通條件。
另外,如果臨海部路線最後同步實現,台場、有明、東京Teleport方向與羽田的關係也會明顯改變。
因此這條線的房地產影響不是「某一站附近會漲」,而是進一步強化東京站與東京灣岸作為國際商務交通節點的地位。
目前階段:東山手路線施工中,2031年度開業予定;臨海部路線爭取同步開業。
5. 新空港線「蒲蒲線」:1.7公里、1,248億日圓,終於從幾十年構想變成正式事業
① 為什麼要蓋?規模有多大?

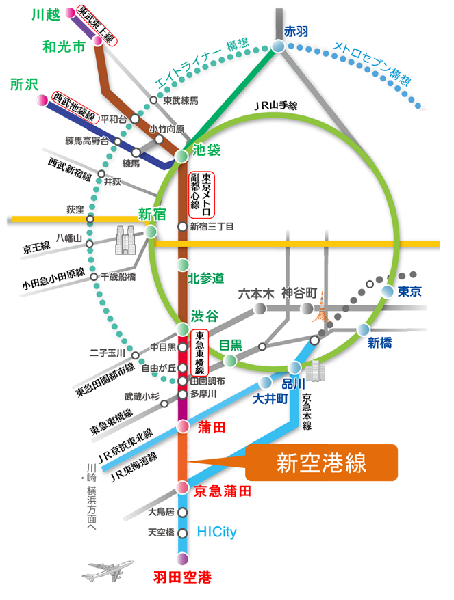

蒲田有一個東京人都很容易理解的奇妙問題:JR/東急蒲田站與京急蒲田站,明明都叫蒲田,卻不是同一個車站。
兩站直線距離只有約800公尺,但中間沒有鐵路連接。因此從自由之丘、多摩川等東急沿線前往羽田機場時,地圖上明明很近,實際搭車卻不順。
「蒲蒲線」就是為了解決這個問題。
這個構想討論了幾十年,直到2025年才真正出現突破。
第一期整備會從東急多摩川線矢口渡—蒲田之間開始地下化,經新的地下蒲田站,再延伸至京急蒲田站附近的「蒲田新站(暫稱)」。
第一期整備區間約 1.7公里;其中蒲田—蒲田新站營業距離約 0.8公里。
最新正式計畫的:
- 總事業費:約 1,248億日圓
- 朝尖峰:約 20班/小時
- 其他時間:約 10班/小時
- 車輛:3輛及8輛編成
- 開業目標:2040年代前半
2025年10月,國土交通大臣正式認定速達性向上計畫,等於正式取得推動鐵路事業的許可。

② 完成後到底可以怎麼搭?
這裡要特別講清楚,因為很多文章很容易寫成:
「以後東急可以直接開進羽田機場。」
第一期並不是這樣。

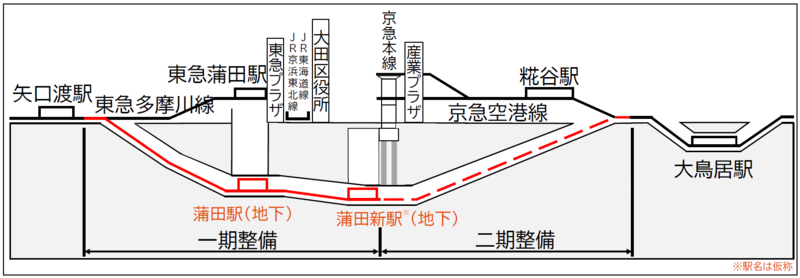

第一期確定的運行區間是:
澀谷方向 → 多摩川 → 蒲田 → 蒲田新站(京急蒲田附近)
也就是把東急多摩川線地下化延伸到京急蒲田附近。
其中一個很重要的設計,是未來部分列車可以從多摩川站進入東橫線,因此澀谷、自由之丘方向與蒲田之間的連結會大幅改善。
但「蒲田新站 → 京急線 → 羽田機場」屬於後續第二期構想。
其中最大的技術問題是:
東急軌距1,067mm,京急1,435mm。
兩家公司軌距不同,因此並不是把兩條鐵軌接起來,列車就能直接開進羽田。
所以第一期最準確的理解是:
先把東急線延伸到京急蒲田旁邊,解決兩個蒲田站彼此分離的問題。

③ 對周邊房地產代表什麼?
我認為蒲蒲線對房地產最大的受益者,其實就是蒲田本身。
蒲田現在已經是一個相當成熟的住宅與商業區,京濱東北線可以直接進東京、品川與橫濱,京急又可以前往羽田。
最大的問題反而是:JR/東急蒲田與京急蒲田兩個核心彼此分離。
新線完成後,這兩個商圈會第一次真正被鐵路串起來。
而且大田區也不是只蓋一條1.7公里鐵路而已,而是把新空港線當作蒲田站周邊重新開發的重要契機。車站、商業、道路與公共空間都會一起重新整理。
對東急沿線來說,影響範圍則會往多摩川、田園調布、自由之丘甚至澀谷方向延伸。所以蒲蒲線真正的價值,不只是「去羽田比較方便」,而是把:
東急沿線 → 蒲田 → 京急蒲田 → 羽田方向
原本斷掉的一段補起來。
而且2025年國交省正式認定事業計畫之後,它已經跟過去「講了幾十年的蒲蒲線」不同——現在是真的進入事業化階段了。
目前階段:第一期事業許可取得;都市計畫、環評及設計推進中;2040年代前半開業目標。
結語:再開發是加分條件,不是買房理由本身
東京未來10~20年的確還有非常多值得期待的變化。
但對投資人來說,真正重要的不是記住「哪裡有再開發」,而是判斷再開發目前走到哪個階段,以及它真正增加的是交通便利性、就業人口、生活機能,還是同時也帶來大量的新供給。
同樣叫做再開發,已經營運的麻布台 Hills、正在施工的Torch Tower,以及正在重新檢討方案的中野站新北口,對投資判斷代表的意義其實完全不同。
而且再開發與房價之間從來不是簡單的直線關係。好地段的大型再開發往往在正式完成以前,市場就已經反映相當程度;反過來說,有些區域雖然規劃非常漂亮,但如果距離完工還有15年,投資人也必須考慮這15年間的利率、租金、供給與市場週期。
所以再開發當然可以是一個很重要的加分條件,但最後還是要回到物件本身:現在買多少、租金多少、管理成本多少、未來誰會接手,以及這個價格裡到底已經包含多少對未來的期待。
看懂東京未來的城市變化,不是為了追著「再開發題材」買房,而是讓我們在判斷一個區域現在的價格到底合不合理時,手上多一張可以看得更遠的地圖。
